lunes, 29 de enero de 2024

ESPECIFICACIÓN TÉCNICA: Hormigón en losa de 20 cm, f 'c=210 kg/ cm 2 con bloque de poliestireno, no inc. Encofrado




DESCRIPCIÓN:

Será el replanteo y trazado en obra, de la distribución de vigas, nervadura y alivianamientos determinados en planos estructurales, con la posterior colocación de los bloques de poliestireno. El objetivo es el trazado de la ubicación de los elementos estructurales y la colocación de bloques de poliestireno, según los planos estructurales y demás documentos del proyecto.

REQUERIMIENTOS PREVIOS:

- Revisión de los planos estructurales, arquitectónicos y de instalaciones del proyecto.

- Colocación de acero de refuerzo en vigas y nervaduras terminado.

- Instalaciones, tuberías de conductos y otros elementos que deban quedar embebidos en las losas, terminados.

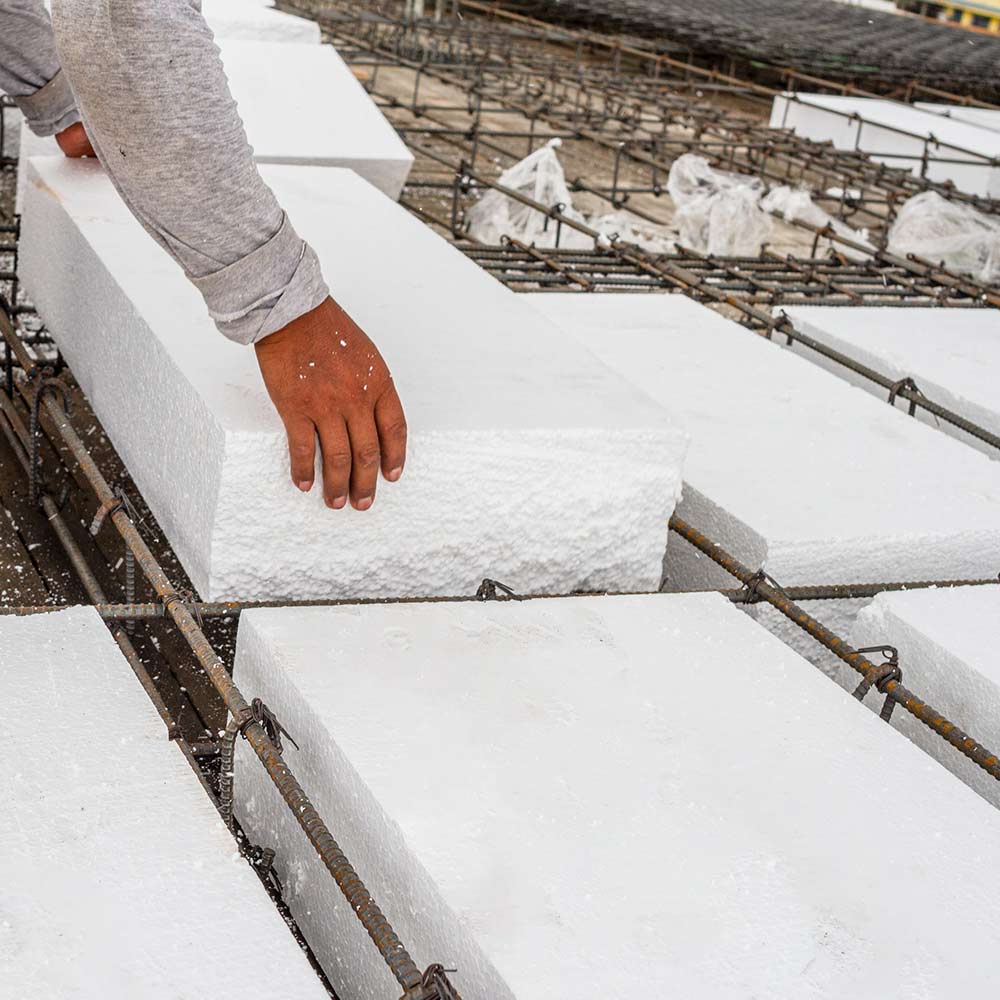

- Verificación y control del bloque de hormigón de poli estireno: medidas y tolerancias. Será totalmente seco y como mínimo Tipo “E”, de resistencia a la compresión de 20 Kg/cm2, según Norma INEN 643. Bloques de poli estireno. Requisitos.

- Fiscalización indicará que se puede iniciar con el replanteo y posteriormente con la colocación de los bloques.

DURANTE LA EJECUCIÓN:

- Controlar el acero estructural y su sistema de fijación.

- Verificación de medidas y ubicación de los bloques.

- Sistema de instalaciones concluido y protegido (sobre los bloques).

- Provisión de tableros, para evitar la circulación en forma directa sobre los bloques y armadura de refuerzo.

- Reemplazo de bloques defectuosos.

- Utilizar bloques recortados para completar espacios vacíos.

POSTERIOR A LA EJECUCIÓN:

- Sujeción de los aceros de refuerzo que se coloquen sobre el poliestireno.

- Revisión general de las instalaciones:

- Verificación de nivelación y estabilidad de los encofrados.

Unidad: Metro cúbico (m³).

Materiales mínimos: Cemento tipo Portland, arena, ripio, agua, aditivo acelerante, bloque alivianado de espuma Flex (40 * 40 * 15) (cm), polietileno de 1.5 (m) negro, impermeabilizante hormigón.

Equipo mínimo: Herramienta menor, vibrador, concretará 1 saco, elevador 1 saco

Mano de obra mínima calificada:

- Peón (Estruc. Ocup. E2)

- Albañil (Estruc. Ocup. D2)

- Maestro de Obra (Estruc. Ocup. C1)

- Operador Equipo Liviano (Estruc. Ocup. D2)

Forma de Pago: La medición se la hará por cantidad de unidades colocadas en obra, sin tomar en cuenta los reemplazos que se realicen durante el proceso. Su pago será por unidad “U “en base de una cuantificación en obra y en planos del proyecto.
